docker 阅读 2520
docker 第7.2章 常规安装-安装mysql

docker 第7.2章 常规安装-安装mysql

2023-05-04 • lulubin

一、搜索镜像

docker hub 上面查找 mysql 镜像

docker search mysql

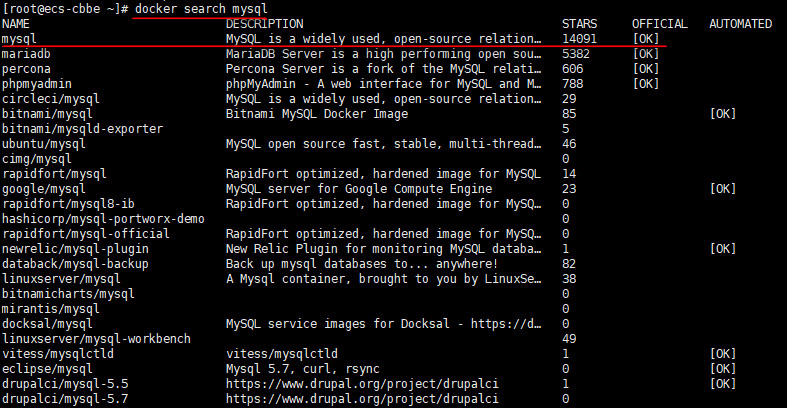

https://file.lulublog.cn/images/3/2023/05/ixTJdzECS3D0euJ30DtTMBBS3sbcD4.jpg?sign=23ebe5960b949f35d371520f906844e9&t=6b085780

二、拉取镜像

从 docker hub上(阿里云加速器)拉取 mysql 镜像到本地标签为 5.7

docker pull mysql:5.7

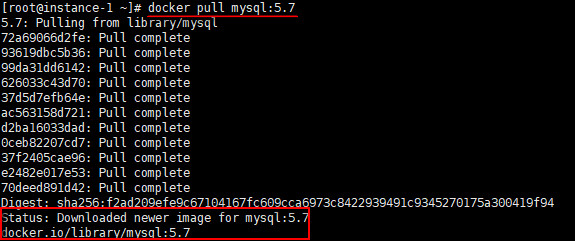

https://file.lulublog.cn/images/3/2023/05/yOvRZjvvujv0BVV1KyYoVIyvTS3YK1.jpg?sign=9f635a40c10e9714421e2e83b1e5dd6b&t=6b085780

三、查看镜像

docker images 查看是否有拉取到的 mysql

docker images mysql

https://file.lulublog.cn/images/3/2023/05/tu4OGHLskgcHni1GIIIihQi6liiGgI.jpg?sign=c6dd3b293a9e73974f3137881464596f&t=6b085780

四、启动镜像

docker run -p 3306:3306 -e MYSQL_ROOT_PASSWORD=123456 -d mysql:5.7

https://file.lulublog.cn/images/3/2023/05/TZdgM2xBb6Rl6mfDJMGJM9Bg5XgxPM.jpg?sign=4b86c0527ce55f15e67cfee6c95681f4&t=6b085780

docker ps

https://file.lulublog.cn/images/3/2023/05/wcQasUUnhiSacc34UbBuSn24y6wWCW.jpg?sign=0d01f6d09a4e9732ad3a4a3f8cd3d052&t=6b085780

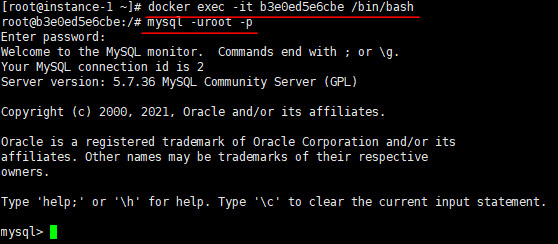

docker exec -it 容器ID /bin/bash
mysql -uroot -p

https://file.lulublog.cn/images/3/2023/05/ENFnLnUJyrFRC4C145ScJAco15R5NO.jpg?sign=3eab778e85bcff56d80207086e4a5ffa&t=6b085780

五、创建数据

建库建表插入数据

create database db01;

切换数据库

use db01;

创建数据库表

create table test(id int,name varchar(20));

插入数据

insert into test values(1,'lulubin');

查询数据

select * from test;

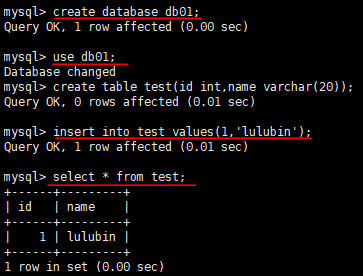

https://file.lulublog.cn/images/3/2023/05/QK0glG08KGEYJ0gLuwY8u47qAzvevC.jpg?sign=b2feb47458ee9ef956c4b1869bab7f5e&t=6b085780

外部工具连接运行在 dokcer 上的 mysql 容器实例服务

演示使用的外部工具是:https://lulublog.cn/p/shv0O2

插入中文数据

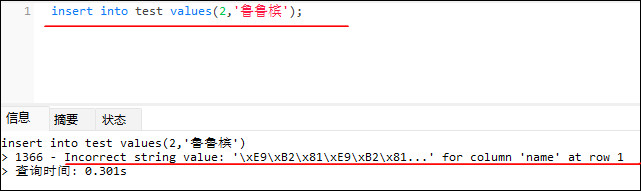

insert into test values(2,'鲁鲁槟');

https://file.lulublog.cn/images/3/2023/05/LHX33ibIb6VVJoiTvVBxIIi6i7XIT3.jpg?sign=569d61ef9dec7242775bc82ad2a39227&t=6b085780

为什么报错?docker 上默认字符集编码隐患

docker里面的mysql容器实例查看,内容如下:

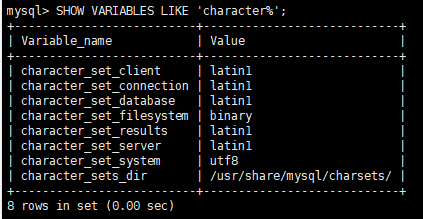

SHOW VARIABLES LIKE 'character%';

https://file.lulublog.cn/images/3/2023/05/Xj6h8F8nR4K4H4p8Rj6uMPRks8RnsL.jpg?sign=7a75fb3a6575e5dd448182d9e1891257&t=6b085780

六、实战版

先把之前的 mysql 容器删除

docker run -d -p 3306:3306 --privileged=true -v /lulubin/mysql/log:/var/log/mysql -v /lulubin/mysql/data:/var/lib/mysql -v /lulubin/mysql/conf:/etc/mysql/conf.d -e MYSQL_ROOT_PASSWORD=123456  --name mysql mysql:5.7

新建 my.cnf

cd /lulubin/mysql/conf
vim my.cnf
[client]
default_character_set=utf8
[mysqld]
collation_server = utf8_general_ci
character_set_server = utf8
cat my.cnf

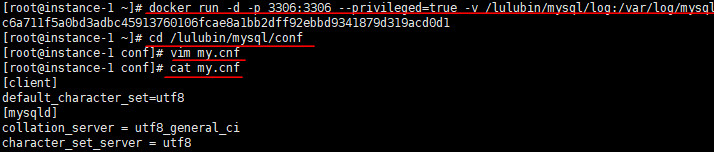

https://file.lulublog.cn/images/3/2023/05/qhs1F8sh8485YrZpQyxJhSR4fps1hJ.jpg?sign=2e70ae4af134624f26cade22f679debf&t=6b085780

重启 mysql

docker restart mysql
docker exec -it mysql bash
mysql -uroot -p

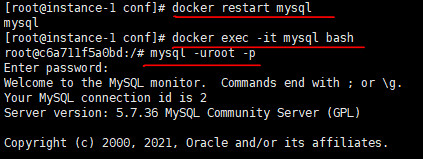

https://file.lulublog.cn/images/3/2023/05/B66wbs3e9wBQ6J6JoE9oCabcSrjqZg.jpg?sign=c15cb65b06006c139026b99cd7036e0e&t=6b085780

查看字符集

SHOW VARIABLES LIKE 'character%';

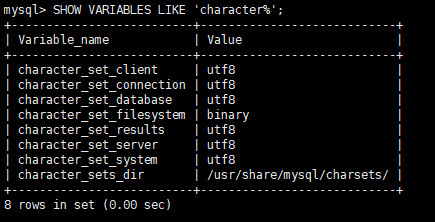

https://file.lulublog.cn/images/3/2023/05/P63kk44F769v847FazwAZllrll9fff.jpg?sign=363e1f6aa2cec55d88e08190475b3d18&t=6b085780

创建数据

create database db01;
use db01;
create table test(id int,name varchar(20));

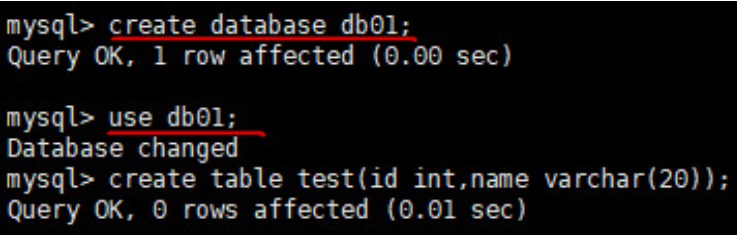

https://file.lulublog.cn/images/3/2023/05/Fs1fjj12JmTZJk8vs8yB8iL8pap188.jpg?sign=4ce837875925c89900ad49715690f7fc&t=6b085780

外部工具连接运行在 dokcer 上的 mysql 容器实例服务

插入中文数据

insert into test values(2,'鲁鲁槟');

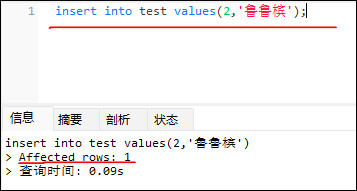

https://file.lulublog.cn/images/3/2023/05/p4BEwRFX17w1yz22c7T37tfx1yrRtS.jpg?sign=d20c6e38a09a64ca648e7cae2728bfdc&t=6b085780

结论:docker 安装完 MySQL 并 run 出容器后,建议请先修改完字符集编码后再新建 mysql 库-表-插数据。
